|
新丹南路封闭施工 交通组织方案
: \; s$ |# n$ C# \ @' Q4 I# ] U7 M4 a. n6 \$ J) \' Z
( _: |( @7 f* I一、工程概况; D! a' P+ ?. N+ B
本工程为2023年省级水利工程维修项目,由于本工程处于新丹南路夏仕港节制闸交通桥上,沿线情况较为复杂,工程涉及的夏仕港节制闸维修(闸门所有止水更换、闸门除锈防腐刷漆等),需采用大型汽车吊吊运检修闸门,施工中需要长时间占用车行道。 7 p1 c; A3 I7 L6 d; `* l( c; l6 h3 ~

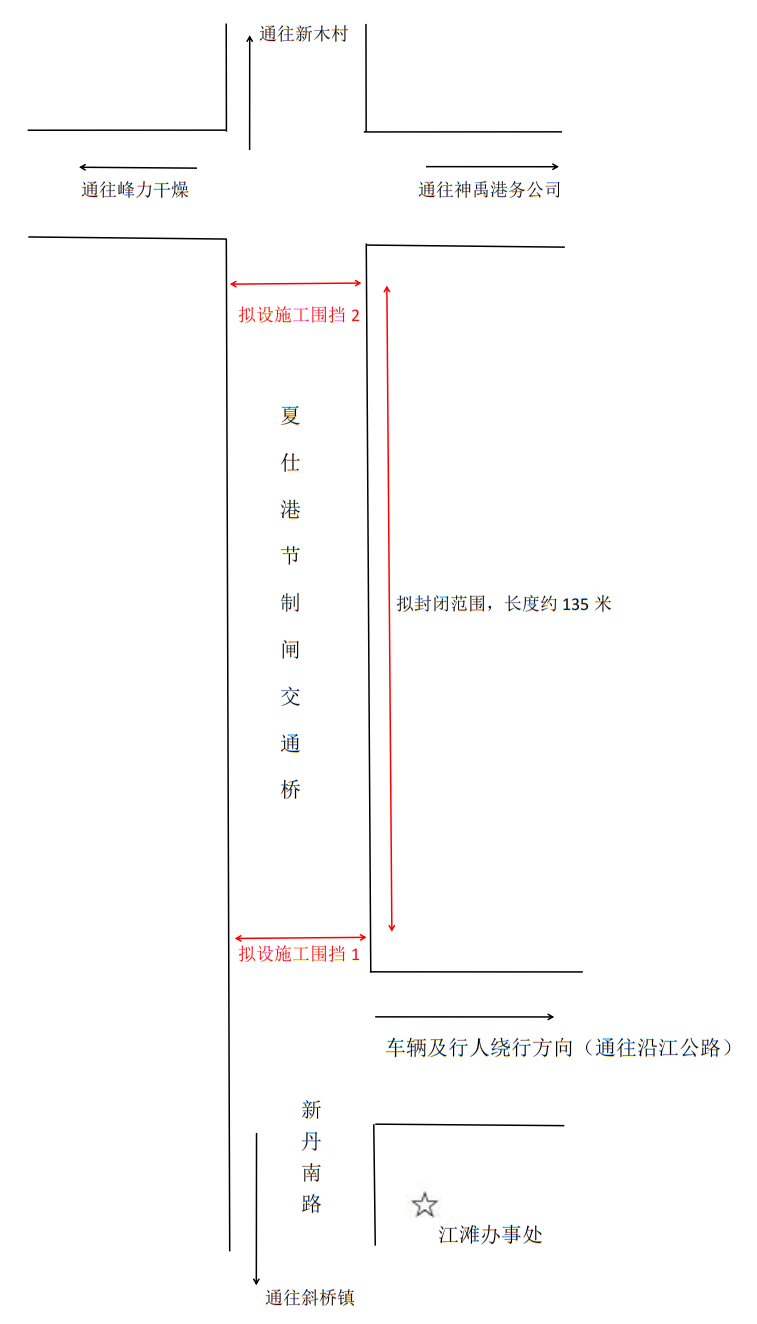

目前需要占用的位置、范围和时间 1、占用的位置:新丹南路夏仕港节制闸交通桥 2、占用范围:长约135米,宽约6米。 3、施工时间:2023年12月8日 $ }; ]; F! Q7 @' V
二、施工方法5 Y9 c% W" B9 [8 _4 a
采用钢管固定彩钢板的方式对靖江市斜桥镇新丹南路夏仕港节制闸交通桥施工区域进行隔离,彩钢板沿着封闭端头设置,在两端头预留施工通道。隔离彩钢板:地面以上高 2m,竖向每100cm 设置一道钢管并伴有斜撑,横向共设置三道钢管加固。
; ~: r& x3 c* A" J I% D三、施工安全措施
4 Y2 S: P( x0 ]" p加强对施工占用道路段的交通安全防护保障工作。为不影响施工进展,对施工占用道路段实行封闭会影响车辆和行人的正常通行。 4 N' x: _+ s% U
因此,道路在施工期间主要标志及设施必须做到: 1、道路施工路段告示牌: 本工程在夏仕港节制闸交通桥的起终点两端设置“施工告示牌”及“禁行标志”,提醒过往车辆前方封闭施工,禁止通行。 及时与靖江弘宇公共交通客运有限公司取得联系,告知夏仕港节制闸交通桥封闭施工,请弘宇公司及时调整221路公交运行线路。
! ~* f$ R/ p+ ^9 W2、道路正在施工的路段的施工标志: 根据安全施工的原则,在施工路段的两端设置相应的警告标志及限速标志,如遇夜间施工设置警告灯,同时由于工程施工时,双向车道需封闭,并按需要设置指示标志及引流设施等。同时在前方 300米位置处设置“施工标志300M”。(附图二) a、设置醒目齐全的指示标志、标牌。b、设置限速标志,及时提醒过往司机注意安全。9 G8 l2 v9 e5 u/ o* y# C& H
3、凡在道路上施工作业人员,必须是接受专门交通安全教育培训的人员,必须有与项目部签订的交通安全协议,否则一律不允许在道路上施工,发现未受过交通安全教育和未签订交通安全协议的人员,项目部要坚决停止其工作,凡不听劝阻或私自进入道路内从事作业的人员,项目部要对其进行教育并对所在班组负责人进行批评处罚。
/ N5 L. w, a/ V2 q: N/ V) m5 f" y2 {4、在道路上施工的所有人员要听从项目部交通安全负责人的指挥,不能自以为是,要遵守纪律、做到令行禁止。
+ f; ?1 A; e7 x$ g5、道路内进行施工作业前,项目部要与当地交通管理部门取得联系,征得交通部门同意后,请交通管理部门派专人协助交通管理工作。 4 h4 _1 k& Z4 c0 W4 F( b
6、交通协管员要服从交通安全员的命令,按国标及交通导行方案的要求配齐各种交通标志、标牌等设施,并在交通安全员的指挥下摆放各种设施。 6 r. S$ A7 j3 c3 k* Z7 o: R5 z. t
7、对交通导行的围档,要采取加固措施,保证其稳定牢靠,经常进行安全检查,出现问题要及时修理,防止在自然力的作用下倾倒。
. b+ P% r7 j8 L, V; y- b% s[color=rgba(0, 0, 0, 0.9)]四、道路恢复- \7 H5 }# T2 {9 x }
当班施工完毕或工程施工结束,应及时撤除机械设备、设施清理施工现场,做到工完料清、不留后患、及时恢复交通,并按道路安全通行技术要求和标准恢复路面。 3 o% E' ^; B6 R- V* `
施工结束后及时通知靖江弘宇公共交通客运有限公司,告知夏仕港节制闸交通桥已开放交通,请弘宇公司及时调整221路公交运行线路。

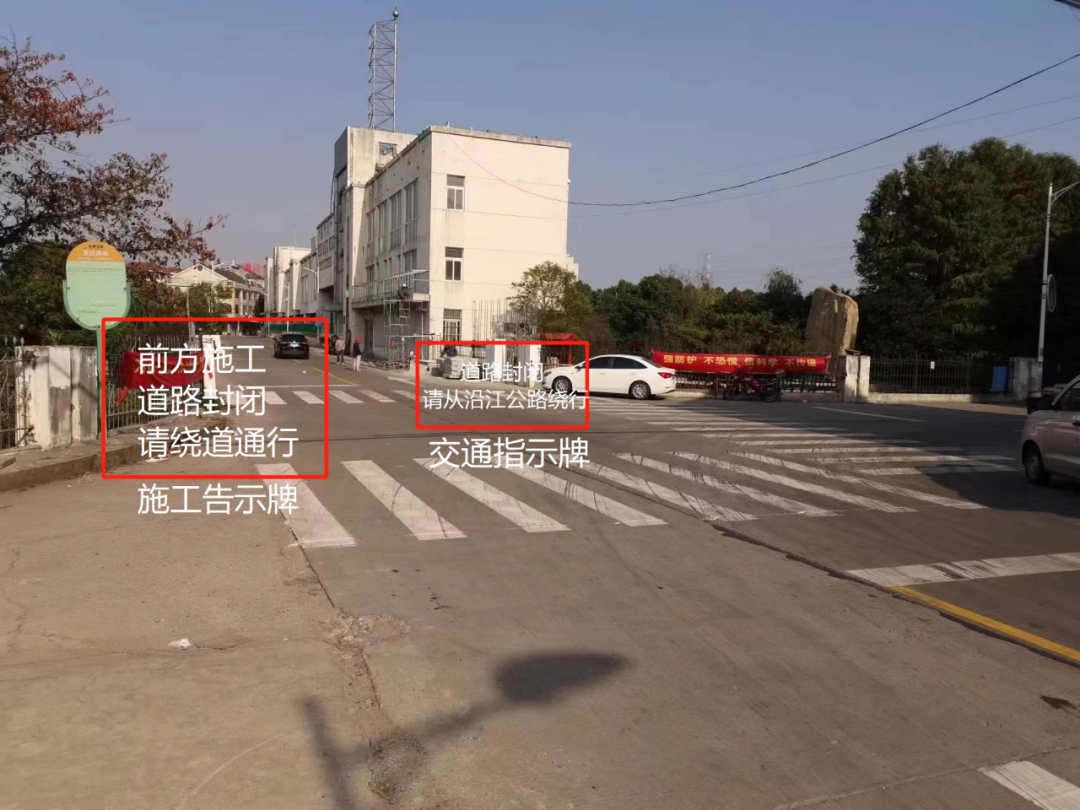

! Y7 W* T$ _; z4 }: }附图一:施工区域示意图
" e3 J% L U+ f" @, U附图二:拟设施工告示牌及交通指示牌位置图

/ E/ ?) k4 u$ k3 M2 k8 U附图三:拟设施工围挡1位置图
, {0 p+ f3 t: x+ a Y3 r

附图四:拟设施工围挡2位置图
: q3 G% [% D/ P! {, \+ Z
' B" C" H2 I6 k3 N7 H4 f
|
